성남 글로벌 융합센터 건립사업

사업개요

  • 위치 : 판교 제2테크노밸리 글로벌공간 E6-1 블록
  • 부지면적 : 5,823.2㎡ (약1,762평)
  • 사업기간 : 2017. 11. ~ 2022. 상반기
  • 사업규모
    • 지상8층 / 지하 3층
    • 연면적 : 36,679.79㎡
    • 사업비 : 전액시비
  • 업무범위
    • 市 : 예산, 인허가 등 행정업무
    • 公社 : 설계, 건립공사, 분양

사업 단계 현황

  • ① 산업단지
    계획승인

  • ② 기본계획
    수립

  • ③ 사업
    타당성 조사

  • ④ 지방재정
    투자심사

  • ⑤ 위·수탁
    협약

  • ⑥ 설계
    공모

  • ⑦ 기본 및
    설계

  • ⑧ 시공사
    발주

  • ⑨ 착공

  • ⑩ 준공

추진경위

  • 2015. 11. : 판교 제2테크노밸리 산업단지계획 승인
  • 2016. 11. : 사업기본계획수립(성남산업진흥원)
  • 2017. 08. : 사업타당성조사(市)
  • 2017. 09. : 지방재정 투자심사(市)
  • 2017. 11. : 위·수탁 협약 체결(市↔公社)
  • 2018. 01. ~ 04. : 설계공모(조달청)
  • 2018. 05. : 기본 및 실시설계 용역 착수(公社)
  • 2018. 11. : 설계VE 용역 착수(公社)
  • 2019. 05. : 기본 및 실시설계 용역 및 설계VE 용역 준공
  • 2019. 10. : 공사 착공(公社)
  • 2022. 02. : 공사 준공 및 시설물 인수인계

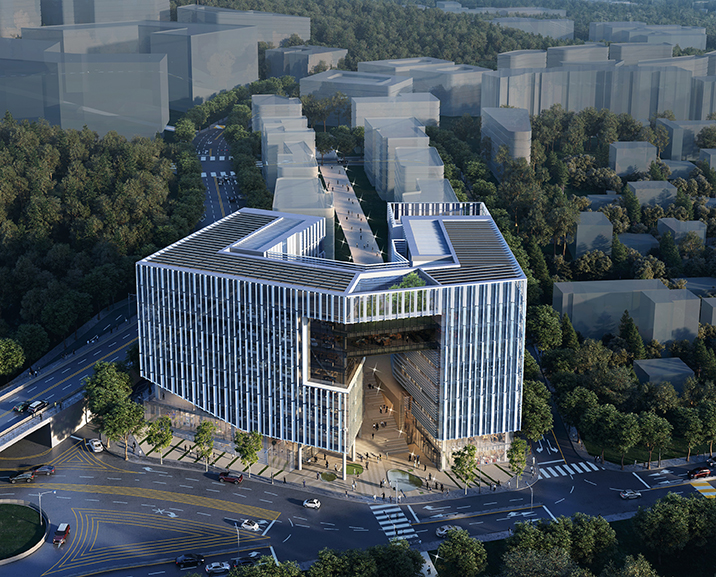

조감도

성남 글로벌 융합 센터 건립사업 조감도
