야탑 3동 행정복지센터 신축 건립사업

사업개요

  • 위치: 야탑동 307번지 외 1필지
  • 사업기간: 2020년 ~ 2028년
  • 부지면적: 759.6㎡, 668.1㎡
  • 연 면 적: 3,500㎡
  • 건축규모: 지하3층 ~ 지상5층

추진경위

  • 2020. 03. : 신축계획 방침 결정(市)
  • 2020. 05. : 중기지방재정계획(市)
  • 2020. 08. : 공유재산관리계획, 경기도 투자심사 완료(市)
  • 2022. 05. : 공공건축 사업계획 사전검토 신청 및 의견서 통지(市)
  • 2022. 05. : 도시계획(분당지구단위계획) 결정 변경(市)
  • 2022. 07. : 공공건축심의위원회 심의 완료(市)
  • 2022. 12. : 위‧수탁 협약 체결(市↔公社)
  • 2023. 08. : 건축 일반설계공모 조달청 입찰공고
  • 2023. 11. : 설계공모 당선작 발표 및 설계 용역 계약
  • 2023. 12. : 설계용역 착수
  • 2024. 01. : 설계용역 계획설계 완료
  • 2024. 05. : 설계용역 기본설계 완료 및 중간보고회 개최
  • 2024. 05. : 야탑3동 주민설명회(1차) 개최
  • 2024. 07. : 야탑3동 주민설명회(2차) 개최
  • 2024. 10. : 야탑3동 주민설명회(3차) 개최
  • 2024. 11. : 건축계획 변경 市방침 결정

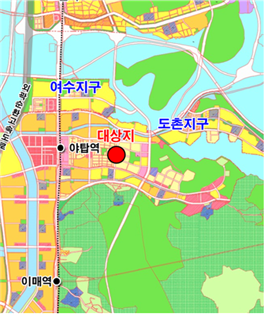

위치도

야탑 3동 행정복지센터 신축 건립사업 위치도
